7月7日,在漳平市永福镇新坑村10千伏仙宫2号配电变压器增容改造现场,国网漳平市供电公司电力施工人员头顶烈日,正在紧张有序的施工,将原来的100千伏安的变压器增容为400千伏安。据该公司永福供电所所长苏炳欣介绍,增容改造后,将进一步满足周边90余户群众及1家台企的夏季可靠用电。
连续高温天气让10千伏仙宫2号配电变压器变得有点“力不从心”,加之部分设备老化,供电线径小,在用电高峰期易影响群众日常生产生活用电。为此,国网漳平市供电公司积极研究,结合近期迎峰度夏重点工作,制定施工方案,对该变压器进行增容改造,解决用电问题。

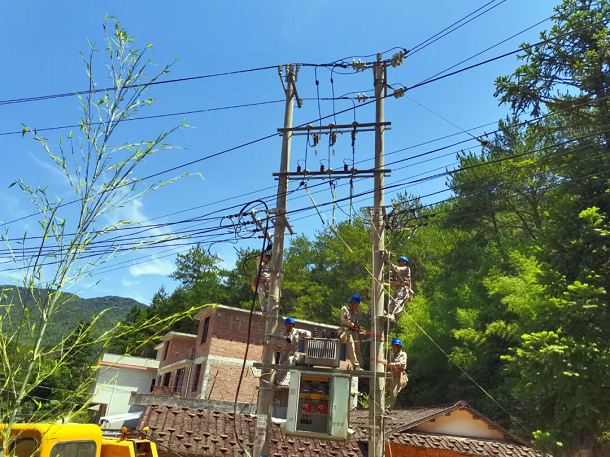

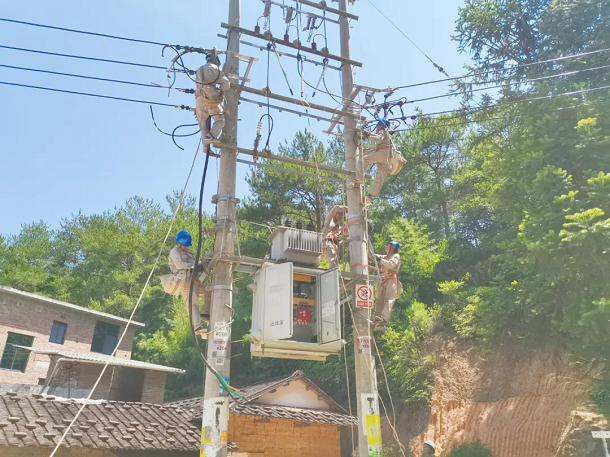

当天,停电、验电、装设接地线、悬挂标示牌做好一系列安措后,该公司施工人员身系安全带登上变压器台架开始作业,拆卸旧变压器,吊装新变压器,同时将主线由原先的50毫米的更换为185毫米的绝缘导线,杆上人员与杆下人员明确分工、相互配合,顺利完成了当天的工作任务。
受持续的高温闷热天气影响,漳平市辖区内用电负荷不断攀升。近期,国网漳平市供电公司组织工作人员对辖区内公用配变及线路做了一次全面“体检”,详细制定配变台区特巡特护及改造工作方案,通过新增配变、配变增容、低压线路改造、负荷转移等多种方式,解决迎峰度夏期间局部电网供电可靠性问题,同时,在保证质量的前提下尽可能将改造时间压缩,提高工程质量和进度,全方位提升电网迎峰度夏能力,提高供电质量。
下一阶段,该公司将结合迎峰度夏保供电各项工作部署,加大线路设备特巡特护力度,持续跟踪辖区内线路、设备负荷变化情况,加强电网运行分析,全力以赴确保电网安全稳定运行、广大群众清凉度夏。
